Analiză Stadiul implementării Programului Național de Investiții „Anghel Saligny”. Constanța are o rată decentă de contractare, peste Brașov și Ilfov, dar sub Suceava și Iași (DOCUMENT)
Analiză: Stadiul implementării Programului Național de Investiții „Anghel Saligny”. Constanța are o rată

- Prezentul raport analizează implementarea Programului Național de Investiții (PNI) „Anghel Saligny” la data de 31 martie 2025, pe baza datelor publicate de Ministerul Dezvoltării, Lucrărilor Publice și Administrației (MDLPA)
INTRO
Prezentul raport analizează implementarea Programului Național de Investiții (PNI) „Anghel Saligny” la data de 31 martie 2025, pe baza datelor publicate de Ministerul Dezvoltării, Lucrărilor Publice și Administrației (MDLPA). Ultima analiză realizată de EFOR acoperea situația la 30 iunie 2024. Scopul acestui raport este evaluarea progresului înregistrat între cele două momente și evidențierea principalelor evoluții sau disfuncționalități, potrivit Expert Forum (EFOR).
Bugetul programului
Valoarea totală aprobată pentru proiectele de infrastructură a crescut de la 52,2 miliarde lei la 53 miliarde lei.
Suma totală contractată: 44,4 miliarde lei, în creștere cu 6,4 miliarde lei față de raportul precedent (38 miliarde lei).
sursă foto: Expert Forum
Valoare totală aprobată: 12,9 miliarde lei (811 proiecte).
Contracte semnate: 5,5 miliarde lei.
Decontări: 1,3 miliarde lei.
Observații privind alocarea bugetară:
Deși bugetul inițial al programului era de 25 miliarde lei, în 2024 s-au alocat suplimentar 7,6 miliarde lei din Fondul de Rezervă al Guvernului – o practică criticată anterior de EFOR și Curtea de Conturi din cauza lipsei de transparență și a caracterului electoral al fondurilor de urgență.
Date generale – Componenta infrastructură
Proiecte aprobate: 4.945 (în creștere cu 67 față de raportul anterior).
Contracte semnate: 3.959 (vs. 3.477 anterior).
Beneficiari cu proiecte aprobate: 3.152.
Beneficiari care au semnat contracte: 2.839.
Date generale – Componenta gaze naturale
41 de județe au primit alocări (Bucureștiul este exclus).
Cele mai mari sume:
Suceava: 1,2 miliarde lei.
Vrancea: 616 milioane lei.
Gradul de decontare:
Cel mai mare: Covasna – 73%.
Fără decontări: Caraș-Severin, Ialomița, Bistrița-Năsăud.
Proiecte fără nicio decontare: 585 din 812.
Proiecte finalizate complet: 10.
Proiecte peste 90% implementare: 4.
Discrepanțe de cost: Analiza costurilor pe metru de rețea arată variații mari, ceea ce sugerează o posibilă lipsă de uniformitate în evaluarea tehnică sau în costurile reale.
Concluzii și recomandări preliminare
Deși programul progresează în ceea ce privește semnarea contractelor și extinderea bugetului, implementarea efectivă (decontări și finalizări) rămâne lentă, în special în componenta de gaze naturale.
Persistă lipsa de echilibru teritorial, cu discrepanțe între județe în termeni de finanțare și decontare.
Practica utilizării Fondului de Rezervă pentru finanțare continuă să ridice semne de întrebare privind prioritizarea obiectivă și transparența decizională.
Se recomandă:
Accelerarea procesului de implementare, mai ales pentru proiectele fără decontări.
Publicarea periodică de date deschise, într-un format comparabil și reutilizabil.
Audituri tehnico-financiare pentru identificarea discrepanțelor de cost și remedierea acestora.
Contractarea proiectelor
Deși numărul contractelor semnate a crescut semnificativ, există încă 986 de proiecte aprobate pentru care nu s-a semnat niciun contract, aparținând unui număr de 718 beneficiari unici.

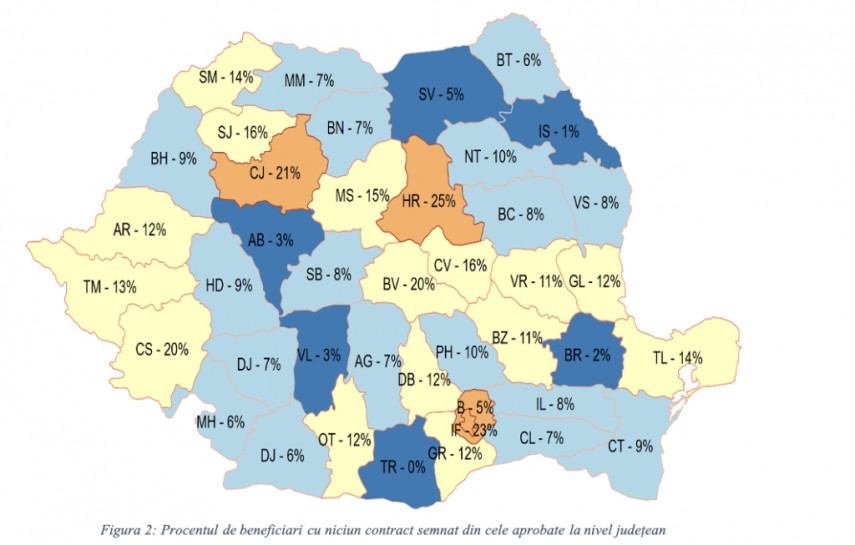

Distribuția teritorială a proiectelor necontractate:
sursă foto: Expert Forum
Cele mai multe proiecte necontractate:
Harghita: 64
Covasna: 49
Mehedinți: 42
Cele mai puține proiecte necontractate:
Iași, Teleorman, Vâlcea: câte 4 fiecare
Județe cu cel mai mare număr de proiecte contractate:
Argeș: 149
Suceava: 138
Hunedoara: 136
Județe cu cele mai puține proiecte contractate:
Brașov / Galați: 59
Ilfov: 58
Brăila: 55
Județe cu cel mai mare procent de contractare din totalul aprobat:
Iași / Vâlcea: 97%
Teleorman: 96%
Județe cu cele mai slabe procente de contractare:
Brașov: 63%
Galați / Ilfov: 61%
Beneficiari cu toate proiectele contractate:
Suceava: 104
Dolj: 98
Iași: 97
La polul opus:
Giurgiu: 28
Covasna / Harghita: 27
Stadiul decontărilor
Programul a înregistrat o creștere semnificativă a decontărilor, dar persistă blocaje majore:
Date generale:
Total decontat: 17,4 miliarde lei
(vs. 6,9 miliarde lei în raportul precedent)
Proiecte cu deconturi: 2.950
(vs. 1.969 anterior)
Proiecte fără nicio decontare: 1.009
(din totalul de 3.959 contractate)
Estimarea stadiului fizic:
Pe baza raportărilor beneficiarilor (la cererea de decontare), situația este:
355 proiecte finalizate 100% (+242 față de raportul anterior)
1.394 proiecte au decontat între 50–99% (+872)
1.201 proiecte au decontat sub 49% (-131)
Observații:
11,5 miliarde lei sunt blocați în cele 1.009 proiecte fără decont.
18 proiecte au bugete aprobate de peste 50 milioane lei și nicio sumă decontată.
Lipsa de informații privind motivele ne-decontării și stadiile fizice reale rămâne o vulnerabilitate majoră.
Proiecte mari fără nicio decontare (peste 50 milioane lei)
Nr. |
Beneficiar |
Obiectiv |
Valoare contractată (mil. lei) |
---|---|---|---|
1 |
CJ Buzău |
Modernizare drumuri către Vulcanii Noroioși |
140 |
2 |
CJ Gorj |
Reabilitare rutieră DJ 663, 672C, 672B etc. |
137 |
3 |
CJ Mureș |
Modernizare DJ152A, DJ151A, DJ151 |
127,7 |
4 |
CJ Vâlcea |
Modernizare DJ703H |
119,1 |
5 |
CJ Ialomița |
Modernizare DJ212 |
113,2 |
6 |
CJ Satu Mare |
Modernizare DJ194B |
104 |
7 |
CJ Neamț |
Conectare la rețeaua TEN-T |
97,7 |
8 |
CJ Constanța |
DJ393 Techirghiol - Arsa |
96,6 |
9 |
CJ Dâmbovița |
Drum legătură zona Găești |
80,2 |
10 |
CJ Ilfov |
Reabilitare DJ300 |
78,2 |
11 |
CJ Sibiu |
DJ106G Miercurea Sibiului – Ludoș |
74,4 |
12 |
CJ Olt |
DJ643 Bobu – Voineasa – Balș |
74 |
13 |
CJ Brașov |
DJ105A și DJ104D – Lot II |
70 |
14 |
CJ Brașov |
DJ105A și DJ104D – Lot III |
70 |
15 |
Voluntari |
Centură ocolitoare DN1–DN2 |
64 |
16 |
CJ Teleorman |
DJ504B Sfinţeşti–Trivalea Moşteni |
57,3 |
17 |
CJ Maramureș |
DJ108A Gârdani – lim. jud. Sălaj |
57 |
18 |
CJ Prahova |
Varianta ocolitoare Păulești |
54,2 |
Numărul mare de proiecte necontractate și lipsa decontărilor pentru proiecte majore semnalează riscuri de implementare întârziată și ineficiență administrativă.
Creșterea decontărilor este pozitivă, dar nu echilibrează decalajele mari între județe sau între proiectele cu valori similare.
Este necesară:
Urmărirea motivelor blocajelor, în special pentru proiectele mari.
Raportare transparentă a stadiilor fizice și financiare.
Introducerea unui mecanism de alertă timpurie pentru proiectele fără progres.
Raportul include datele puse la dispoziție de Ministerul Dezvoltării, Lucrărilor Publice și Administrației prezintă situația proiectelor la data de 31.03.2025.
Precedentul raport de analiză al Expert Forum a analizat situația proiectelor la data de 30.06.2024.
Un alt set de date a fost publicat pentru stadiul implementării la 31 decembrie, însă acesta nu a fost analizat de EFOR.
Astfel, scopul raportului este investigarea progresului înregistrat de proiectele cuprinse în program și prezentarea acestuia într-o scurtă analiză.
Valoarea totală a proiectelor aprobate pe programul pentru infrastructură a crescut de la 52,2 miliarde de lei la 53.
Celor 38 miliarde lei din precedentul nostru raport, se adaugă alte aproximativ 6.4 miliarde lei, însumând 44.4 miliarde lei – suma totală contractată.
MDLPA a aprobat proiecte pentru rețele de gaze în valoare de 12,9 miliarde de lei pentru 811 proiecte, din care s-au contractat 5,5 miliarde de lei și s-au decontat 1,3 miliarde.
Bugetul inițial al programului a inclus 25 de miliarde de lei, din care 20 alocate pentru primul trimestru.
Pentru 2025 bugetul ministerului pentru PNI Anghel Saligny a fost de 10 miliarde de lei.
Cu toate acestea, guvernul a alocat în 2024 încă 7,6 miliarde de lei, din Fondul de Rezervă al Guvernului, în special spre sfârșitul anului.
Date generale – programul infrastructură
Numărul total de proiecte aprobate a crescut cu 67, ajungând la un total de 4.945. Dintre acestea, au fost semnate contracte de finanțare pentru 3.959 (față de 3.477 în ultimul nostru raport).
Numărul total de beneficiari cu proiecte aprobate este de 3.152. Dintre aceștia, 2.839 au semnat cel puțin un contract de finanțare.
Date generale – gaze naturale
Fondurile au fost alocate pentru 41 de județe, fără București. Din valoarea totală, cel mai mult s-a alocat către Suceava (1,2 miliarde) și Vrancea – 616 milioane de lei.
Beneficiarii din Covasna au decontat cel mai mult – 73%, iar cei din Caraș Severin, Ialomița și Bistrița Năsăud nu au decontat niciun leu.
585 din 812 proiecte nu au înregistrat niciun fel de decont. Doar 10 proiecte au fost finalizate 100%, iar 4 peste 90%.
„Deși nu cunoaștem conținutul tehnic al proiectelor, o analiză empirică a costurilor pe metru (suma contractată/lungime rețea) arată că există discrepanțe destul de mari între costurile unor proiecte”, remarcă în analiză Expert Forum.
Situația Generală – Contractare
Proiecte aprobate necontractate: 986 proiecte (din 4.945), adică aprox. 20% nu au fost încă contractate.
Beneficiari unici necontractați: 718
Top județe cu cele mai multe proiecte necontractate:
Harghita – 64, Covasna – 49, Mehedinți – 42
Top județe cu cele mai puține proiecte necontractate:
Iași, Teleorman, Vâlcea – câte 4 proiecte
Județe cu cele mai multe proiecte contractate:
Argeș – 149, Suceava – 138, Hunedoara – 136
Județe cu cele mai puține proiecte contractate:
Brăila – 55, Ilfov – 58, Brașov/Galați – 59
Rata de contractare raportat la proiectele aprobate:
Cea mai mare rată: Iași, Vâlcea (97%), Teleorman (96%)
Cea mai scăzută: Brașov (63%), Galați și Ilfov (61%)
Situația Generală – Decontare
Total decontat: 17,4 miliarde lei, față de 6,9 miliarde anterior – o creștere semnificativă.
Proiecte cu deconturi efectuate: 2.950 din 3.959 contractate.
Creștere de +981 proiecte cu deconturi față de raportul anterior.
Proiecte fără niciun decont: 1.009 (~25,5%) – total valoare: 11,5 miliarde lei
Proiecte fără niciun decont, cu bugete >50 mil. lei: 18 proiecte (ex. CJ Buzău – 140 mil. lei, CJ Gorj – 137 mil. lei etc.)
Distribuție proiecte în funcție de gradul de decontare: 100% decont: 355 proiecte (+242 față de raport anterior)
50-99% decont: 1.394 proiecte (+872), sub 49% decont: 1.201 proiecte (-131)
Top 5 județe după sumă alocată actualizată:
Județ |
Suma Alocată (lei) |
||||||||||||||||||||||||||||||||||||||||||||||||||||||||
---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
Suceava |
1.663.164.011 |
||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Olt |
1.574.698.454 |
||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Iași |
1.523.291.959 |
||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Dolj |
1.520.422.306 |
||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Argeș |
1.532.814.528 |
||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Analiză comparativă pentru județul Constanța, raportat la alte județe din punctul de vedere al contractării, decontărilor și alocărilor.
Constanța are o rată decentă de contractare, peste Brașov și Ilfov, dar sub Suceava și Iași. În privința decontărilor, Constanța este în linie cu Ilfov, dar sub Suceava și Iași, ceea ce indică un ritm mai lent în implementarea fizică a proiectelor. Brașov se află în urmă atât la contractare, cât și la decontări.
|
|

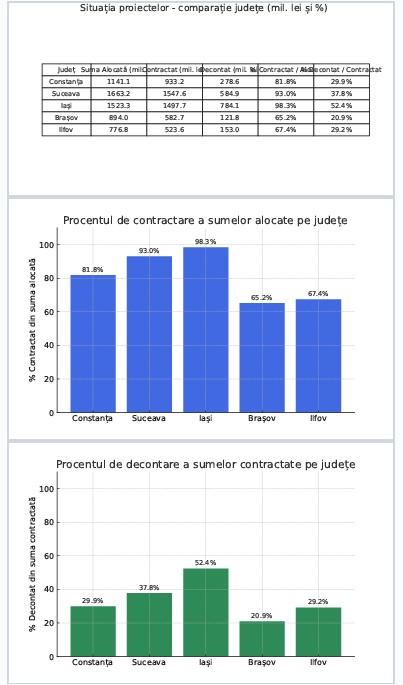

Tabel sumar cu sumele alocate, contractate și decontate
Grafic procentaj contractat din suma alocată
Grafic procentaj decontat din suma contractată
Raportul integral poate fi consultat în secțiunea „documente”.
PRECIZĂRI:
Legea 190 din 2018, la articolul 7, menționează că activitatea jurnalistică este exonerată de la unele prevederi ale Regulamentului GDPR, dacă se păstrează un echilibru între libertatea de exprimare și protecția datelor cu caracter personal.
Informațiile din prezentul articol sunt de interes public și sunt obținute din surse publice deschise.
